Chinh phục thị trường điện gió châu Âu

07/10/2026 107 lượt xem Tác giả: Trúc Lâm
Dự án điện gió ngoài khơi Baltica 2 có tổng công suất khoảng 1,5 GW, bổ sung nguồn điện tái tạo quy mô lớn cho Ba Lan. Việc PTSC M&C chế tạo 4 trạm biến áp ngoài khơi tại Việt Nam và đưa sang châu Âu đánh dấu bước tiến mới của doanh nghiệp trong chuỗi cung ứng điện gió ngoài khơi quốc tế.
0:00 0:00

Ngày 12-9-2026, tại Trung tâm Công nghiệp năng lượng và Hậu cần kỹ thuật PTSC, TP Hồ Chí Minh, Công ty TNHH MTV Dịch vụ Cơ khí Hàng hải PTSC (PTSC M&C), trực thuộc Tổng công ty Cổ phần Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC), đơn vị thành viên của Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (PETROVIETNAM), đã cùng các đối tác tổ chức Lễ hạ thủy và bàn giao 4 trạm biến áp ngoài khơi thuộc Dự án Baltica 2. Đây là lần đầu tiên PTSC M&C đưa các công trình điện gió ngoài khơi do doanh nghiệp chế tạo tại Việt Nam đến thị trường châu Âu.

Baltica 2 là dự án điện gió ngoài khơi được Ørsted (Đan Mạch) và PGE (Ba Lan) hợp tác phát triển tại biển Baltic, ngoài khơi Ba Lan. Với tổng công suất khoảng 1.500 MW, Baltica là một trong những dự án điện gió ngoài khơi quy mô lớn tại châu Âu, gồm 107 turbine gió và 4 trạm biến áp ngoài khơi (OSS). Mỗi trạm có công suất 375 MW, đảm nhiệm thu gom điện từ các turbine và truyền tải vào bờ.

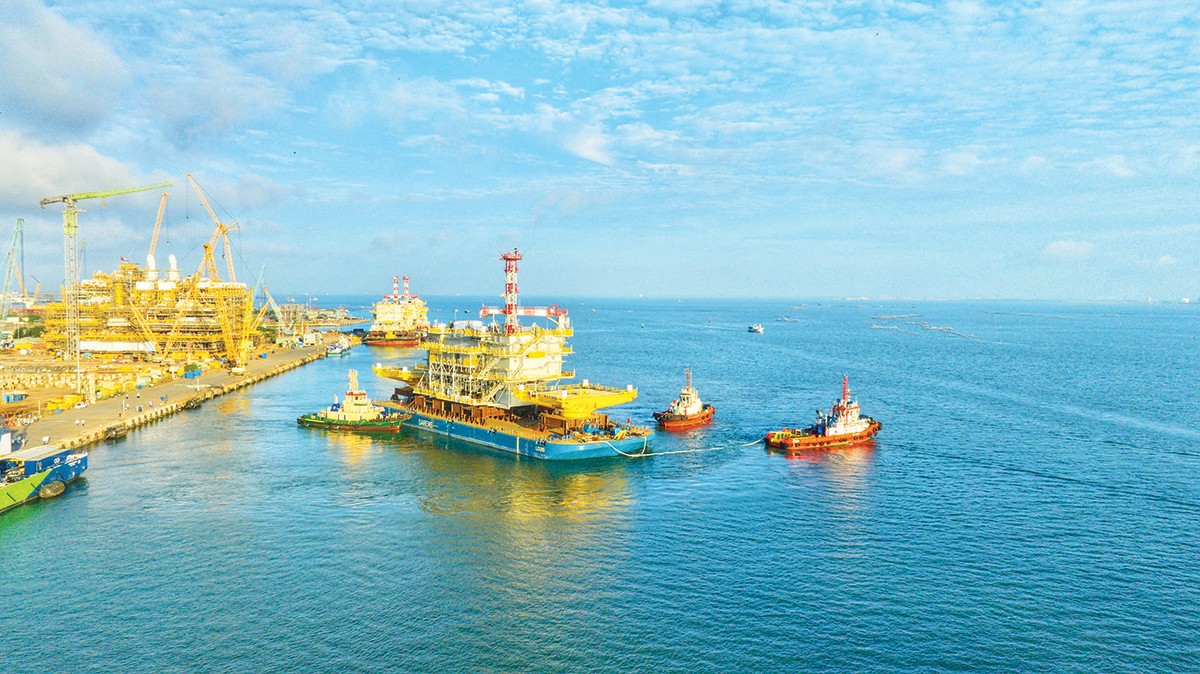

Các trạm biến áp của Baltica 2 trên hải trình đến châu Âu
Các trạm biến áp của Baltica 2 trên hải trình đến châu Âu
Dự kiến khi đi vào vận hành từ quý IV/2027, Baltica 2 sẽ sản xuất lượng điện tương đương nhu cầu sử dụng của khoảng 2,4 triệu hộ gia đình Ba Lan, Baltica 2 sẽ bổ sung nguồn điện tái tạo quy mô lớn cho nước này. Đây là đóng góp cụ thể vào quá trình chuyển dịch năng lượng tại châu Âu, thông qua việc khai thác nguồn gió trên biển và xây dựng đồng bộ hạ tầng để đưa điện đến nơi tiêu thụ.

Trong tổng thể dự án, liên danh Semco Maritime - PTSC M&C được trao gói thầu EPC 4 trạm biến áp ngoài khơi cùng 4 khung đỡ mô-đun. Tổng khối lượng khoảng 16.000 tấn, gồm phần thượng tầng mỗi trạm khoảng 3.500 tấn và khung đỡ khoảng 500 tấn. PTSC M&C tổ chức chế tạo, lắp đặt hoàn thiện và chạy thử trên bờ tại Việt Nam.

Theo ông Tô Ngọc Tú, Giám đốc PTSC M&C, Baltica 2 có ý nghĩa đặc biệt bởi đây là lần đầu tiên công trình điện gió ngoài khơi do doanh nghiệp thực hiện được xuất khẩu từ Việt Nam sang châu Âu. “Với chúng tôi, đây là hành trình đưa kinh nghiệm, năng lực và khát vọng của PTSC M&C đến một trong những thị trường khắt khe nhất thế giới”, ông chia sẻ.

Để được lựa chọn tham gia dự án, PTSC M&C phải trải qua quá trình đánh giá năng lực, đồng thời đáp ứng các yêu cầu về kỹ thuật, chất lượng, an toàn và tiến độ của chủ đầu tư. Kinh nghiệm thực hiện các công trình dầu khí ngoài khơi, cơ sở vật chất, đội ngũ chế tạo cùng những dự án điện gió ngoài khơi đã thực hiện trước đó tại thị trường châu Á là nền tảng để doanh nghiệp tự tin tiếp cận dự án này, cùng với sự hợp tác với Semco Maritime.

Đối với dự án lần này cho thị trường châu Âu, PTSC M&C đã phải đối mặt với những bài toán mới về tổ chức sản xuất và tích hợp công nghệ. Trạm biến áp ngoài khơi tập trung nhiều thiết bị điện cao áp, điều khiển, bảo vệ và viễn thông, đòi hỏi các hệ thống phải có độ tin cậy cao, khả năng dự phòng tốt và được phối hợp đồng bộ. Việc chế tạo đồng thời nhiều trạm còn yêu cầu kiểm soát chặt chẽ trình tự thi công trong không gian hạn chế.

Sau lễ cắt thép đầu tiên diễn ra ngày 27-11-2024, PTSC M&C đã triển khai các mũi thi công song song, bố trí mặt bằng theo từng khu vực sản xuất và đồng bộ thiết bị nâng hạ, giàn giáo, kho bãi, khu vực sơn, lắp ráp. Trong giai đoạn thi công cao điểm, dự án huy động hơn 2.000 lao động trực tiếp và khoảng 200 nhân sự gián tiếp. Bộ máy quản lý chuyên trách điều phối công việc tại bãi dự án và các bãi gia công bên ngoài, gắn tiến độ chế tạo với tình trạng vật tư, thiết bị và yêu cầu lắp đặt.

Công tác sơn bảo vệ là một trong những thách thức lớn do công trình được chế tạo trong điều kiện khí hậu nhiệt đới gió mùa tại Việt Nam nhưng sẽ phải vận hành lâu dài ngoài khơi biển Baltic. Khoảng 120.000m² bề mặt công trình được sơn phủ trong khu vực kiểm soát môi trường, với hệ thống thông gió, hút ẩm và kiểm tra nghiêm ngặt chất lượng lớp phủ.

Quá trình thi công qua hai mùa mưa được tổ chức linh hoạt với mái che, khu vực làm việc kín và kế hoạch điều phối chặt chẽ. Các phòng thiết bị được ưu tiên hoàn thiện để lắp đặt máy biến áp, hệ thống điện cao áp và chạy thử trên bờ, qua đó phát hiện, xử lý sớm các tồn tại và giảm khối lượng sửa chữa ngoài khơi.

Người lao động tại Dự án Baltica 2
Người lao động tại Dự án Baltica 2
Đến tháng 4-2026, dự án đã đạt mốc 5 triệu giờ công an toàn, không xảy ra tai nạn mất ngày công lao động. Đến tháng 7-2026, công tác thi công và chạy thử trên bờ hoàn thành, tạo cơ sở triển khai chiến dịch hạ thủy kéo dài 43 ngày đêm, sau đó là quá trình vận chuyển đến biển Baltic. Theo kế hoạch triển khai, công tác lắp đặt, đấu nối ngoài khơi Ba Lan bắt đầu từ tháng 11-2026.

Baltica 2 được PTSC M&C triển khai trong bối cảnh doanh nghiệp đồng thời thực hiện 7 dự án khác. Việc hoàn thành thi công và chạy thử trên bờ các trạm biến áp trong điều kiện đó cho thấy khả năng tổ chức sản xuất, phân bổ nguồn lực và kiểm soát tiến độ chặt chẽ của doanh nghiệp. Giám đốc PTSC M&C cũng nhấn mạnh sự hợp tác chặt chẽ giữa công ty với Semco Maritime, Ørsted và PGE đã góp phần quan trọng vào kết quả này.

Thông qua dự án, PTSC M&C đã tích lũy thêm kinh nghiệm quản lý đồng thời nhiều trạm biến áp ngoài khơi, điều phối các nhà thầu và đáp ứng yêu cầu cao của chủ đầu tư châu Âu. Những công trình hoàn thành góp phần củng cố hồ sơ năng lực của doanh nghiệp, tạo cơ sở nâng cao khả năng cạnh tranh khi tham gia các dự án tiếp theo. Đây cũng là nền tảng để PTSC M&C tiếp tục chuẩn hóa quy trình EPC, phát triển đội ngũ chuyên môn và chuẩn bị nguồn lực cho các công trình quy mô lớn hơn.

Kết quả của PTSC M&C đồng thời góp phần khẳng định năng lực cung cấp dịch vụ kỹ thuật điện gió ngoài khơi của PTSC và PETROVIETNAM. Sự tham gia của doanh nghiệp trong hệ sinh thái PETROVIETNAM trong liên danh EPC quốc tế, cùng việc chế tạo và hoàn thiện các công trình điện gió ngoài khơi ngay trong nước, cho thấy năng lực công nghiệp Việt Nam có thể đáp ứng yêu cầu của những dự án điện gió lớn trên thế giới. Dự án cũng cho thấy năng lực của doanh nghiệp Việt Nam trong việc tham gia chuỗi cung ứng điện gió ngoài khơi quốc tế, qua đó mở thêm cơ hội để PTSC M&C và PETROVIETNAM tham gia sâu hơn vào thị trường năng lượng tái tạo toàn cầu.

Giám đốc PTSC M&C Tô Ngọc Tú: Baltica 2 có ý nghĩa đặc biệt bởi đây là lần đầu tiên công trình điện gió ngoài khơi do doanh nghiệp thực hiện được xuất khẩu từ Việt Nam sang châu Âu. Với chúng tôi, đây là hành trình đưa kinh nghiệm, năng lực và khát vọng của PTSC M&C đến một trong những thị trường khắt khe nhất thế giới.
